本文通过投标人投标报价与标的物同期导体价格合计、直接材料定额、生产成本的对比对各投标人报价进行分析。
一、投标报价相对标的物导体价格合计幅度分析

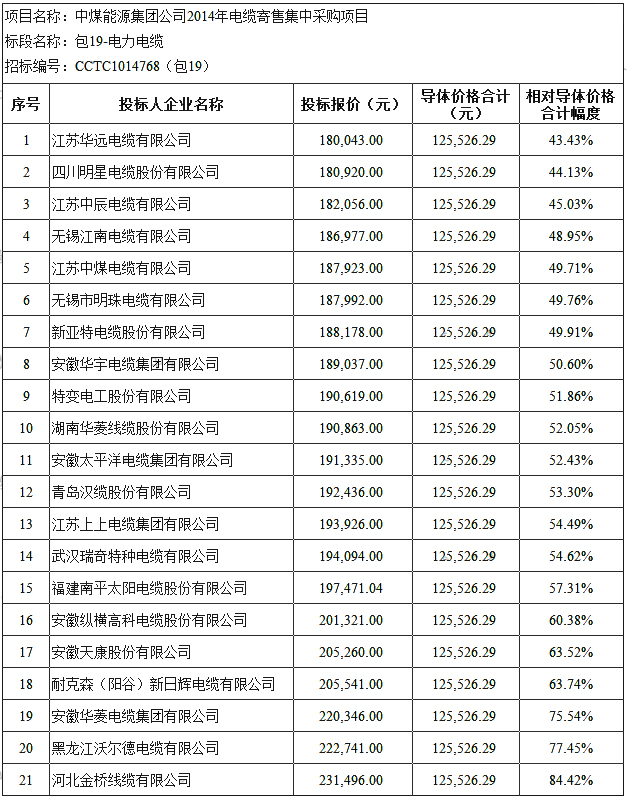

导体价格即电缆消耗的铜、铝或合金的价格,以中丝价格核算。经过计算本标段导体价格合计为125,526.29 元。本标段竞标企业共 21 家,企业最低报价为180,043.00元,相对标的物同期导体价格合计幅度为 43.43 %,最高报价为 231,496.00 元,相对标的物同期导体价格合计幅度为 84.42 %。各投标人投标报价相对标的物导体价格合计幅度详见下表:
说明:相对导体价格合计幅度=(投标报价-导体价格合计)/导体价格合计×100%。
二、投标报价相对标的物直接材料定额幅度分析
直接材料定额总价是指严格按照“国标”生产标的线缆产品的所有构成材料合计总价。本标段投标企业共 21家,企业最低报价 180,043.00 元,最高报价 231,496.00元,差额为 51,453.00 元,相对幅度为 28.58 %;通过计算得知:
1、该标段直接材料定额总价为161,322.00元;

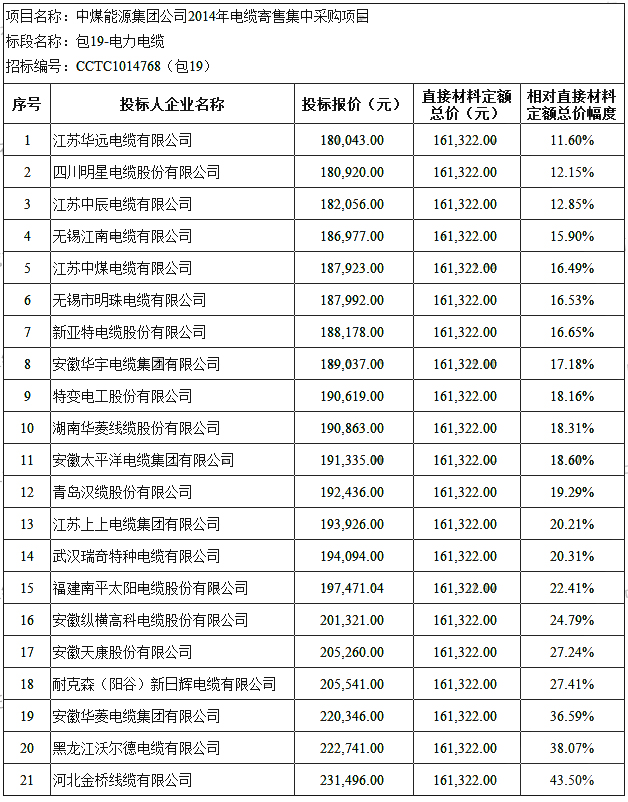

2、企业最低投标报价相对当期标的物直接材料定额总价幅度为 11.60 % ;企业最高投标报价相对当期标的物直接材料定额总价幅度为 43.50 % 。其他各投标人报价相对直接材料定额总价幅度如下表所示:
说明:相对直接材料定额幅度=(投标报价-直接材料定额)/直接材料定额×100%。
三、投标人报价相对生产成本幅度分析
众所周知,一方面,电线电缆行业企业在严格按照国标生产线缆产品的前提下,线缆产品的工艺结构、材料消耗是大致相同的;另一方面,电线电缆行业是料重工轻的行业,材料定额价格占产品总值的80%以上,虽然所有电缆原材料的价格都是实时变动的,需要区别对待,但基于构成企业个别成本的直接材料定额消耗差异不大,所以以上材料定额是可信的。
值得注意的是产品合理的价格构成要素应包含生产成本和企业利润,如下图所示:
合理价格=生产成本+企业利润 =制造成本+期间费用+企业利润

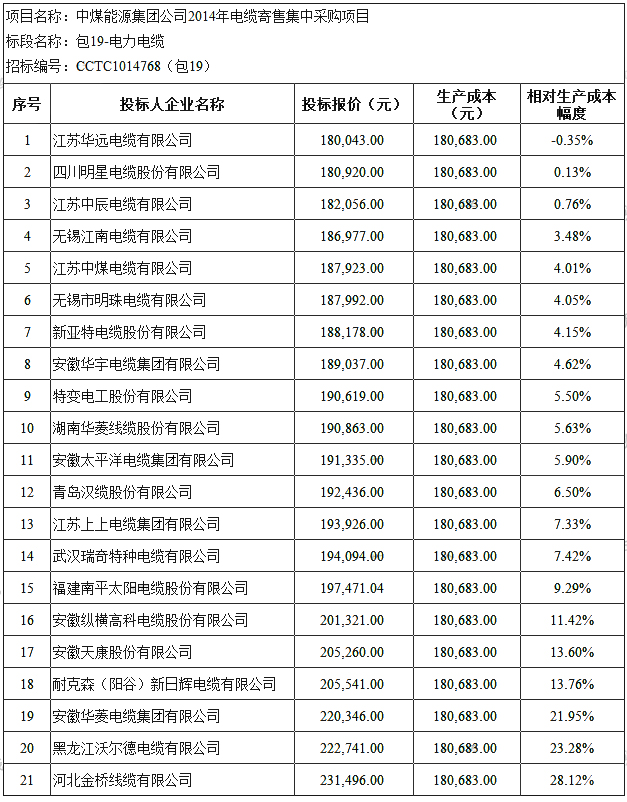

所以报价时还应考虑生产中材料损耗、工时费用、生产费用、管理成本、财务成本、销售费用、企业利润率,以及此标的物包装运输费用,中标服务费用等其它合理费用。按照江苏省光电线缆商会最新修改的《监察提示函》 管理规范规定的生产成本,暂以“制造成本”定额总价×(1+12%)为准(其中,12%为期间费用,以上市公司公开发布的财务报表数据的近似平均值为参考),则该标段标的物生产成本为 180,683.00 元,各投标企业投标报价相对标的物当期生产成本的幅度如下表所示:
说明:相对生产成本幅度=(投标报价-生产成本)/ 生产成本 × 100%。
综上所述,本标段成交价格不宜低于生产成本180,683.00元,若低于生产成本有可能会直接影响到产品的质量。以上分析仅供参考。
项目档案
项目名称:中国中煤能源集团有限公司2014年电缆寄售集中采购项目
项目实施主体:中煤招标有限责任公司
主体所属实体:中国中煤能源集团公司
