自9月份国家重启特高压工程审批以来,特高压概念股逆势大幅上涨,成为资本市场中表现最好的行业之一。
尽管上个月,青海一河南±800千伏特高压直流输电工程获得国家发改委正式核准,成为首条获批的直流特高压,但是由于中国工程院曾经反对继续建设交流特高压,因此重启清单中交流特高压能否获批,一直备受关注。
11月29日,张北—雄安1000千伏特高压交流输变电工程项目获得河北省发改委核准批复,彻底打消了上述疑虑。
相关阅读:张北—雄安特高压交流工程获核准

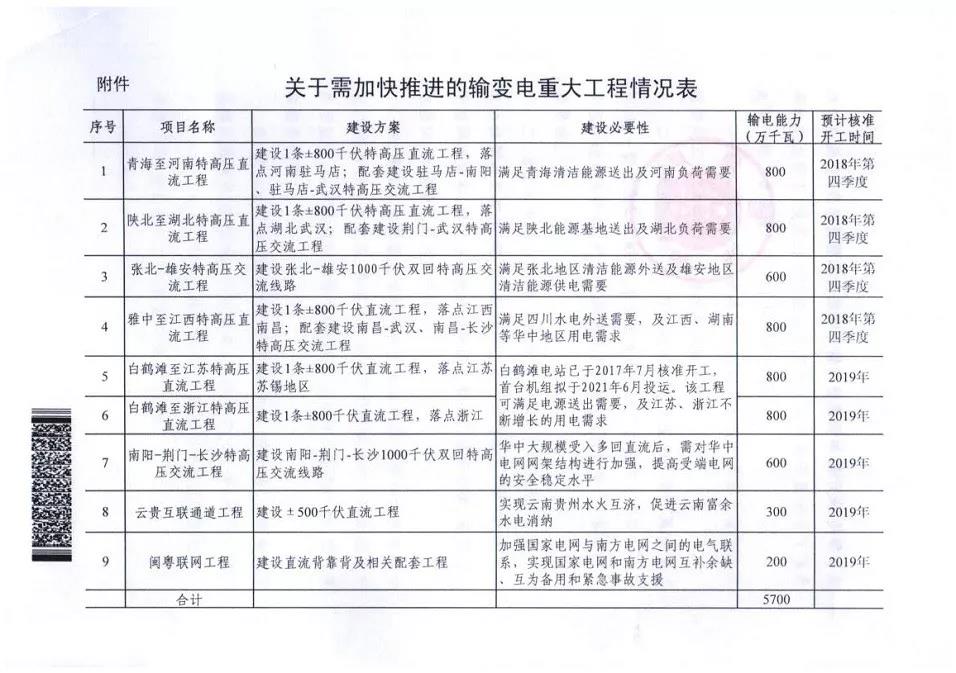

能见于9月7日曾获悉,国家能源局印发《关于加快推进一批输变电重点工程规划建设工作的通知》(国能发电力〔2018〕70号),拟今明两年审核12条特高压工程。
10月22日,国家发改委正式核准的青海一河南±800千伏特高压直流输电工程静态投资高达225.59亿元。
我国对特高压技术的跟踪研究始于20世纪80年代。2004年底,我国开始集中开展大规模研究论证、技术攻关和工程实践。
在掌握了特高压交直流输电关键技术及主设备研制成功的基础上,2006年下半年,我国相继启动了交直流特高压示范工程建设。2006年8月,我国第一条特高压交流线路“晋东南-南阳-荆门工程”试验示范工程开工建设,并于2008年12月正式投运。
截至目前,我国已建成“八交十三直”21条特高压工程,总投资规模约4073亿元。
但是过去两年,由于种种原因,我国特高压项目建设明显放缓,许多高压设备厂商业绩受到巨大冲击。
9月份,国家能源局公布拟核准12条特高压政策文件后,中国工程院曾提出一些反对建设交流特高压的意见。
不过业内一些专家认为,如果不批准交流特高压,目前的“强直弱交”特高压现状,并不利于电网的稳定,因此迫切需要核准交流工程。
此次获批的张北—雄安1000千伏特高压交流输变电工程,线路全长2×319.9千米,起自张家口张北特高压变电站,止于保定雄安特高压变电站,途经张家口张北县、万全区、怀安县、阳原县、蔚县和保定涞源县、易县、徐水区、定兴县共9个县(区),工程将新建张北特高压变电站,扩建雄安特高压变电站。
张家口地区风力和太阳能资源丰富,是河北省乃至全国重要的可再生能源基地。截至2017年年底,张家口通过三站四线、沽源、万全、张南四个通道送出新能源的受限容量为293.8万千瓦,急需新增新能源电力外送通道。与此同时,河北南网今年迎峰度夏期间,电力供应缺口达到600万千瓦以上,未来这一缺口将持续扩大。工程建成后,将极大缓解双方的供需矛盾,确保雄安新区供应侧实现外来电力清洁化。
